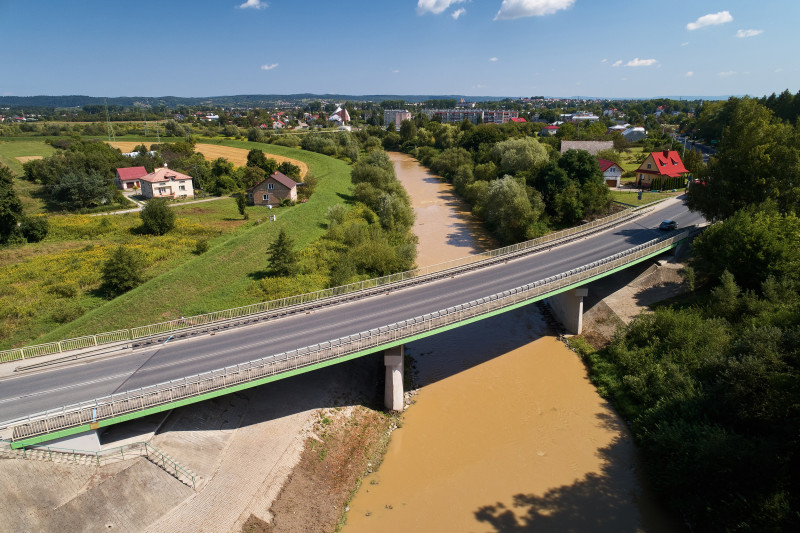

Podpisano umowę na budowę mostu przez potok Pielnica w Zarszynie - Zdjęcie główne
Udostępnij na:
Facebook

Przeczytaj również:

WiadomościUmowa obejmuje budowę nowego mostu stałego przez potok Pielnica w Zarszynie, ale także budowę i rozbiórkę objazdu tymczasowego oraz rozbudowę odcinka DK28.

Wykonawcą prac jest WOLMOST Sp. z o. o. Wartość umowy to 5 987 575,15 zł. Termin realizacji: do 30.07.2021 r.

Zakres prac obejmuje:

  • budowę objazdu tymczasowego (tymczasowy most najazdowy wraz z dojazdami),
  • rozbiórkę istniejącego mostu,
  • budowę mostu stałego
  • rozbudowę drogi krajowej (dojazdów) wraz z przebudową istniejących zjazdów
  • rozbiórkę objazdu tymczasowego,
  • przebudowę sieci teletechnicznej, elektroenergetycznej i kanalizacji deszczowej, demontaż nieczynnego odcinka sieci gazowej i budowa kanału technologicznego,
  • zabezpieczenie brzegów i wyrównanie dna potoków Siedleszczanka i Pielnica



Termin realizacji zamówienia to 30 lipca 2021 r., w tym:

  1. Budowa objazdu tymczasowego wraz z częściową rozbiórką mostu stałego (pod konstrukcją mostu najazdowego) – do 2 miesięcy od daty podpisania umowy
  2. Roboty drogowe i budowa mostu stałego w zakresie umożliwiającym złożenie wniosku i uzyskanie pozwolenia na użytkowanie dla części mostu stałego oraz przekierowanie ruchu pieszego i samochodowego na nowo wybudowaną część drogowo-mostową – do 30 kwietnia 2021 r.
  3. Rozbiórka konstrukcji mostu najazdowego – do 3 tygodni od daty uzyskania pozwolenia na użytkowanie dla części mostu stałego wraz z rozbudowaną częścią DK28
  4. Roboty rozbiórkowe objazdu tymczasowego, dokończenie budowy mostu stałego i rozbudowy drogi krajowej wraz z przebudową zjazdów, roboty wykończeniowe i przy obiektowe wraz z rekultywacją terenu i uzyskaniem pozwolenia na użytkowanie dla rozbudowanej części drogowej i brakującej części mostowej - do 30 lipca 2021 r.



Do terminu realizacji zamówienia wlicza się okres zimowy (od 15 grudnia do 15 marca).



Zakres prac planowanych do wykonania w 2020 r.  obejmuje wykonanie objazdu tymczasowego (mostu najazdowego wraz z dojazdami), rozebranie istniejącego mostu stałego, budowa nowego obiektu w zakresie wykonania fundamentów.



Zakres prac pozostałych do wykonania w 2021 r. obejmuje kontynuację budowy nowego obiektu, złożenie wniosku i uzyskanie pozwolenia na użytkowanie dla części mostu stałego oraz przekierowanie ruchu pieszego i samochodowego na nowo wybudowaną część drogowo-mostową.

Zakres robót to także rozbiórka objazdu tymczasowego, kontynuacja robót budowlanych przy moście stałym i dojazdach, oraz roboty wykończeniowe i przy obiektowe wraz z rekultywacją terenu w tym uzyskanie pozwolenia na użytkowanie dla rozbudowanej części drogowej i brakującej części mostowej.
